鼓风机安装时,包含以下内容:
1.机座的安装
2.鼓风机的安装
3.减速装置与电动机的安装
4.机组找正
5.二次灌浆
6.附属设备及管路的安装
怎样检查安装的是否正确?

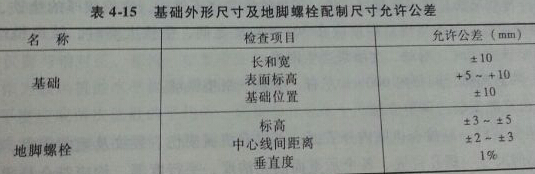

1.检查基础的外形尺寸,其公允公差见表4-15.

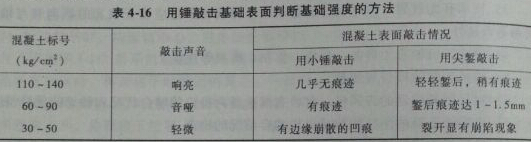

2.混凝土基础的质量检查,可用锤敲击的方法判断基础强度,判断方法见表4-16.
3.其他项目的检查,包括以下几点:
a.基础的形状是否与设计相符合。
b.安放垫板处的基础是否已铲平。
c.基础麻面铲的是否符合技术要求。一般在每100m㎡面积内,应有5-6个10-20mm大小的麻点,以便二次灌浆后,能与基础表面牢固的结合。
d.在浇灌混凝土基础时,应留出混凝土试块,并根据规定做强度试验,基础强度应符合有关技术要求。
